大規模修繕工事は「数値とルールを知っている人」と「知らない人」で支払額が1.5〜2倍変わる工事です。コンサルバックマージン10〜20%・実数精算方式の追加費用4割・修繕費20万円ルール・劣化調査5試験・予備費10〜15%——これらの数値と国交省ガイドライン/国税庁通達/2017年通知を押さえていれば、無駄な出費・税務リスク・品質トラブルを回避できます。
本記事は「大規模修繕の落とし穴を10ロングテールで完全網羅」した実務ガイドです。一般的な「大規模修繕とは」「目的は何か」といった概論は最小限に圧縮し、判断軸となる数値・通達・ガイドライン直撃に振り切りました。
- コンサルバックマージン10〜20%・国交省2017年通知の実態を確認したい管理組合理事
- 実数精算方式の追加費用4割・予備費10〜15%の根拠を知りたい方
- 劣化調査5試験(中性化・ひび割れ・鉄筋探査・赤外線・打診)の使い分けを把握したい方
- 修繕費 vs 資本的支出の判定基準(20万円・3年・60万円・10%簡便法)を知りたい不動産投資家
- 責任施工/設計監理/管理会社元請の3方式比較を整理したい方
- 長期修繕計画30年以上・令和6年6月改定・均等積立方式の最新情報を確認したい方
- アパート一棟物件×大規模修繕×修繕費節税戦略を組み立てたい不動産投資家
- コンサルバックマージン10〜20%:国交省2017年1月27日付通知で公式注意喚起済
- 多重請負の中間マージン10〜20%:元請→1次→2次下請の各層で積み上がる
- 実数精算方式は約8割で採用、追加費用4割以上発生:仮見積→実数精算の構造
- 予備費は工事費の10〜15%を確保(実数精算の上振れ対応)
- 劣化調査5試験:中性化試験/ひび割れ調査/鉄筋探査/赤外線サーモ/打診調査
- 修繕費判定:20万円未満/3年以内周期(国税庁9-6-1〜3)
- 修繕費簡便法:60万円未満 or 前期末取得価額の10%以下(判定困難時)
- 発注方式3種:責任施工/設計監理(主流・半数以上)/管理会社元請
- 長期修繕計画30年以上+大規模修繕2回以上(国交省ガイドライン令和6年6月改定)
- 均等積立方式が国交省推奨(段階増額方式は将来引上げ抵抗で破綻リスク)
- ⚠️ 1. コンサルバックマージン10〜20%|国交省2017年通知の実態
- 💴 2. 実数精算方式と予備費10〜15%|追加費用4割の現実
- 🔍 3. 劣化調査5つの試験方法|中性化・ひび割れ・鉄筋探査・赤外線・打診
- 📊 4. 修繕費 vs 資本的支出|国税庁9-6-1の判定基準
- 🏗 5. 発注方式3種比較|責任施工方式・設計監理方式・管理会社元請
- 📅 6. 長期修繕計画30年以上|国交省ガイドライン令和6年6月改定
- 💰 7. 均等積立方式 vs 段階増額積立方式|国交省推奨と破綻リスク
- 🚨 8. 大規模修繕の7つの問題点と対策
- 🏠 9. 不動産投資家視点|アパート一棟物件×大規模修繕×修繕費節税戦略
- 📖 10. まとめ|10ロングテール直撃のチェックリスト
- 📖 この記事の根拠(出典・参考)
- 🔗 あわせて読みたい関連記事
- 🔗 あわせて読みたい
⚠️ 1. コンサルバックマージン10〜20%|国交省2017年通知の実態
大規模修繕工事の最大の落とし穴は、設計コンサルが施工会社からキックバック(紹介料)を受け取る癒着構造です。工事費の10〜20%が裏で動き、その分管理組合の支払額が膨らみます。
📋 癒着構造の仕組み
- コンサル業務料を破格で引き受けて受注 → 管理組合は「安い」と喜ぶ
- 提出される見積もりに多額の紹介料が織り込まれている
- 工事会社決定後、コンサルが工事費の10〜20%をバックマージンとして受領
- 癒着しているコンサルは工事会社への指摘ができず、第三者監理が機能不全
📋 国交省2017年1月27日付通知の要点
- 「管理組合の利益と相反する立場に立つ設計コンサルタントの存在」を公式に確認
- 「自社にバックマージンを支払う施工会社が受注できるような不適切な工作」を例示
- 「持ち回りで工事業者を指名する談合まがいの手口」に警鐘
🛡 コンサルバックマージンの見抜き方と回避策
- 見抜く5つのサイン:①コンサル業務料が異常に安い/②特定工事会社を強く推薦/③相見積もり拒否/④透明性のない選定プロセス/⑤現場でコンサルと工事会社が親しすぎる
- 回避策:①複数コンサルから提案受領/②契約に「バックマージン受領なし」を明記/③管理組合主導で工事会社の相見積もりを別途実施
💴 2. 実数精算方式と予備費10〜15%|追加費用4割の現実
大規模修繕工事は約8割で実数精算方式が採用されています。仮見積で契約し、足場設置後の実数(タイル浮き量・補修箇所数等)に基づいて精算する方式です。
📊 実数精算方式のメリット・デメリット
- メリット:施工会社が過剰利益を取れない/実額ベースで無駄な出費を抑制
- デメリット:実際の追加費用発生は4割以上/総会承認時点で正確な工事費がわからない/予算超過リスク
- 典型例:足場設置後にタイル浮きが想定の倍見つかり、補修費が500万円→1,200万円に膨張
📊 予備費10〜15%の確保ルール
- 金額目安:工事費の10〜15%を別途確保(例:5,000万円工事なら500〜750万円)
- 承認方法:総会で「予備費〇〇万円・使用は理事会決議」と決議しておくと運用がスムーズ
- 未使用なら次期へ繰り越し:修繕積立金の一部として処理
- 注意:予備費を「予算上限」ではなく「運用枠」と捉える。追加発生が予備費を超える場合は理事会緊急決議+総会報告
🔍 3. 劣化調査5つの試験方法|中性化・ひび割れ・鉄筋探査・赤外線・打診
大規模修繕の成否は事前の劣化調査の精度で決まります。専門技術者が目視・打診・非破壊検査を組み合わせて劣化を特定します。
🔬 ① 中性化試験(フェノールフタレイン噴霧)
- 試験方法:はつり法、コア法、小径コア法、ドリル法の4種類
- 判定:フェノールフタレイン1%エタノール溶液を霧吹きで噴霧。中性化していない断面は赤紫色/中性化部分は無色
- 意義:中性化が進むと鉄筋が腐食 → コンクリート爆裂のリスク
- 費用:1ヶ所5,000〜2万円
🔬 ② ひび割れ調査(4タイプ分類)
- 初期ひび割れ:温度応力・乾燥収縮(竣工後数ヶ月〜数年)
- 外力によるひび割れ:曲げ・せん断(地震・基礎沈下)
- 鉄筋腐食先行型:内部鉄筋の腐食でコンクリートが押し出される
- ひび割れ先行型:表面ひび割れから水・塩分が浸入し劣化加速
- 判定基準:クラックスケールで幅0.2mm/0.3mm/0.5mmを境に補修判断
🔬 ③ 鉄筋探査(電磁波/レーダー非破壊検査)
- 試験方法:電磁波をコンクリート内に伝播させ、反射波から鉄筋の位置・かぶり厚さを測定
- 意義:かぶり厚不足の箇所は中性化・鉄筋腐食リスクが高い
- 費用:1日10〜20万円
🔬 ④ 赤外線サーモグラフィー
- 試験方法:赤外線カメラで外壁の温度差を撮影。タイル浮き部分は周囲と異なる温度を示す
- 意義:足場設置不要で全面調査が可能(コスト削減)
- 限界:気象条件で精度低下/確定判断は打診併用
🔬 ⑤ 打診調査(パールハンマー打音判定)
- 試験方法:専門技術者がパールハンマー・打診棒で外壁を叩き、音の違いで浮きを判定
- 意義:赤外線サーモの最終確認に使用
- 建築基準法第12条で10年に1度の全面打診が義務
📊 4. 修繕費 vs 資本的支出|国税庁9-6-1の判定基準

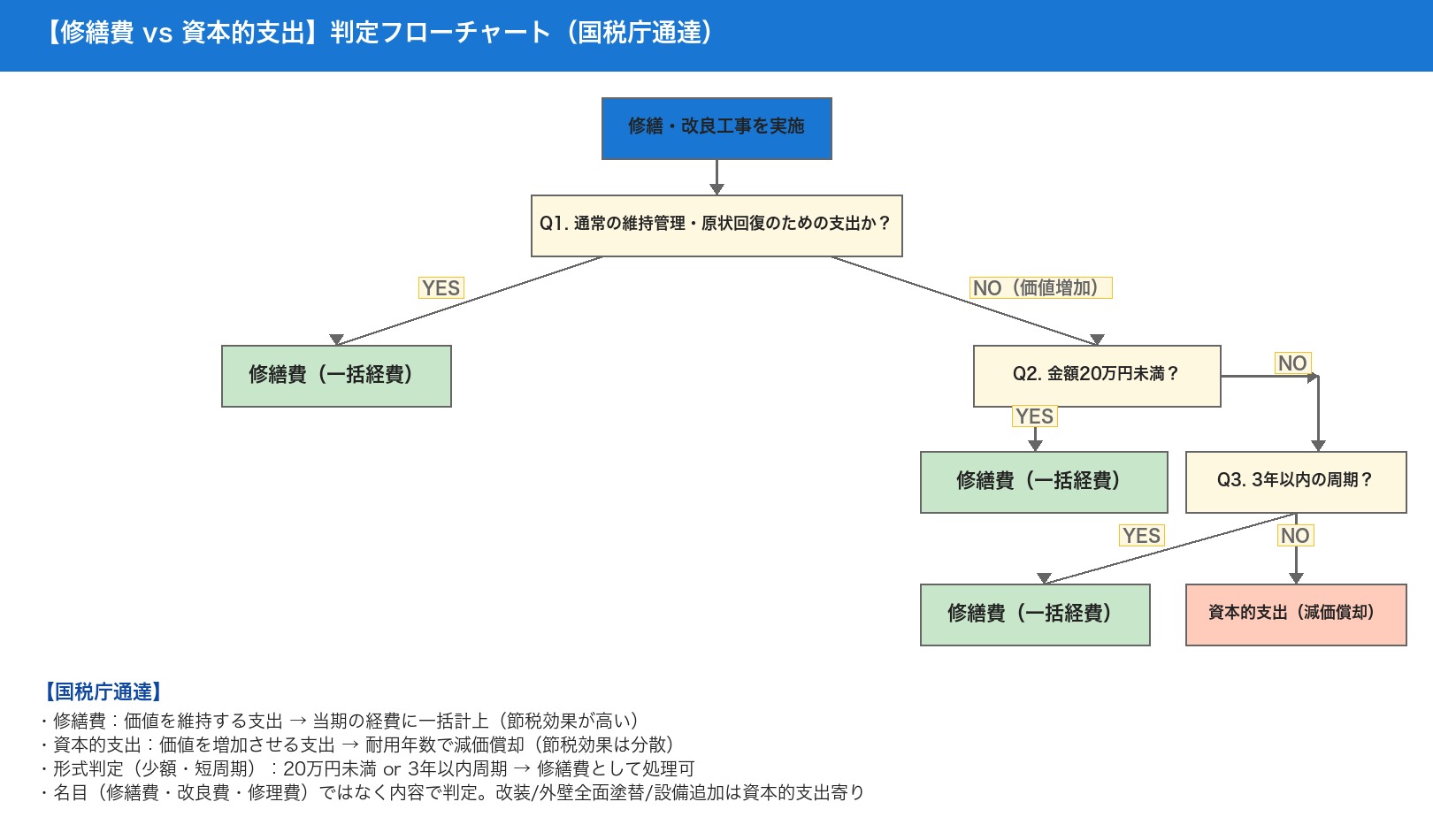

▲ クリックで拡大表示/修繕費 vs 資本的支出の判定フローチャート(国税庁通達準拠)
📋 修繕費(一括経費)と資本的支出(減価償却)の違い
| 区分 | 修繕費 | 資本的支出 |
|---|---|---|
| 性質 | 価値の維持・原状回復 | 価値の増加・性能向上 |
| 具体例 | 外壁劣化部の塗装、設備故障の修理 | フローリング高級素材化、断熱性向上塗装、新設備の追加 |
| 会計処理 | 当期に一括で経費計上 | 固定資産→耐用年数で減価償却 |
| 節税効果 | 短期に集中(当期に大きな節税) | 分散(複数年に薄く) |
📋 国税庁の判定基準(法基通9-6-1〜9-6-3/所基通37-13)
- 金額20万円未満:1つの修理・改良の金額が20万円未満なら修繕費として処理可
- 3年以内の周期:おおむね3年以内の周期で行われる修理・改良は修繕費として処理可
- 明らかに修繕費:通常の維持管理・原状回復のための支出は修繕費
- 明らかに資本的支出:用途変更・物理的に付加された部分・耐久性増加部分は資本的支出
- 判定困難時の簡便法:①60万円未満 or ②前期末取得価額の10%以下 → 修繕費として処理可
📎 関連:不動産投資家の2026年節税戦略|青色申告75万円・iDeCo・小規模企業共済・損益通算では、修繕費の節税効果を青色申告75万円と組み合わせる戦略を深掘りしています。

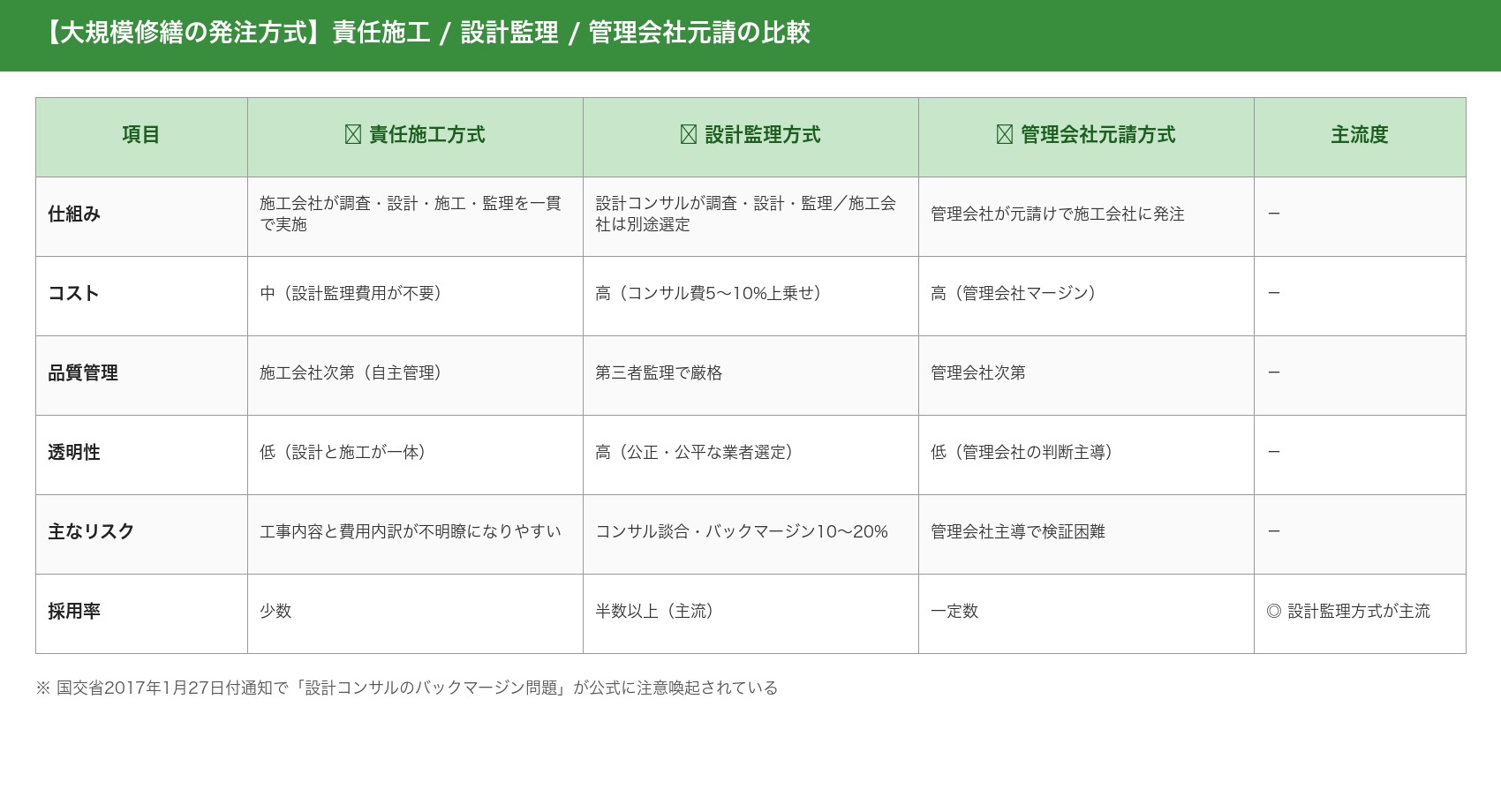

🏗 5. 発注方式3種比較|責任施工方式・設計監理方式・管理会社元請
🏗 ① 責任施工方式|1社一任のシンプルさ
- 仕組み:施工会社が調査診断・設計・施工・監理を一貫で実施
- メリット:管理組合の窓口が1社/専門家費用(コンサル費)が不要
- デメリット:「設計と施工」の一体化で工事内容と費用内訳が不明瞭
🏗 ② 設計監理方式|現在の主流(半数以上)・第三者監理の透明性
- 仕組み:建築士コンサルが調査診断・設計・工事監理を担当/施工会社は別途選定
- メリット:第三者監理で品質厳格/全組合員に対する透明性
- デメリット:コンサルと施工会社の癒着・談合・バックマージン10〜20%のリスク/設計監理費用5〜10%上乗せ
- 採用率:分譲マンションの半数以上で活用される現在の主流方式
🏗 ③ 管理会社元請方式|利便性と利益相反のトレードオフ
- 仕組み:日常管理を委託している管理会社が大規模修繕も元請けで受注
- メリット:管理会社が物件状況を熟知/窓口の継続性
- デメリット:管理会社の利益相反(自社/グループ会社への発注/マージン上乗せ)/検証困難
📅 6. 長期修繕計画30年以上|国交省ガイドライン令和6年6月改定
📋 長期修繕計画作成ガイドラインの要点
- 計画期間:30年以上+大規模修繕工事を2回以上含む
- 見直し周期:5年ごとが目安。劣化診断結果と物価変動を反映
- 標準様式:国交省の長期修繕計画標準様式を使用
- 令和6年6月改定:物価高・人件費高騰を反映、段階増額方式の引上げ条件を厳格化
💰 7. 均等積立方式 vs 段階増額積立方式|国交省推奨と破綻リスク
| 方式 | 特徴 | 国交省推奨 |
|---|---|---|
| 均等積立方式 | 計画期間中の積立額を均等に | ◎ 推奨(将来の安定確保) |
| 段階増額積立方式 | 当初は低額、期間中で段階的に増額 | △(引上げ抵抗で計画破綻のリスク) |
- 修繕積立基金:竣工時の一時金徴収(30〜80万円/戸)と毎月の修繕積立金を組み合わせる
- 適正額の目安:専有面積1㎡あたり月200〜300円
- 不足時の対応:①一時金徴収/②金融機関借入/③工事内容の見直し
🚨 8. 大規模修繕の7つの問題点と対策
- 多重請負の中間マージン10〜20%:元請→1次→2次下請の各層で積み上がる → 地域密着の中堅専門工事会社に直接発注で回避
- 工事期間の長期化:3〜5ヶ月の予定が6〜8ヶ月に延びる典型例 → 追加工事の都度承認ルールを事前に決める
- 手厚い無料サービスの罠:「無料劣化調査」「無料コンサル」のコストは工事費に上乗せ回収 → 最終総額の透明性を重視
- 不要または必要以上の無駄な工事:修繕積立金が潤沢だと「使い切る」工事提案 → 劣化調査結果に基づく必要最小限を死守
- 不適切なタイミング:12年経過だけで判断するのは危険 → 劣化調査結果>長期修繕計画>経過年数の優先順位
- 品質低下からの再修繕:安値受注で人件費・材料費を切り詰める → 塗装仕様書(メーカー指定・塗布量・回数)を契約書に明記
- 修繕費vs資本的支出の処理ミス:節税効果を逃す → 上記第4章の判定基準で必ず確認
📎 関連:アパート投資で買ってはいけない物件10選では、大規模修繕リスクの高い物件特性(旧耐震・擁壁・検査済証なし)を実例で解説しています。
🏠 9. 不動産投資家視点|アパート一棟物件×大規模修繕×修繕費節税戦略
区分マンションの管理組合と異なり、一棟アパートはオーナー単独で意思決定が可能です。修繕費判定・発注方式・予備費を自由に設計できる分、節税戦略を組み込みやすい構造です。
📊 一棟アパートの大規模修繕戦略
- 発注方式:規模が小さい場合は責任施工方式でコンサル費を節約。規模が大きい場合は設計監理方式で透明性確保
- 修繕費の節税最大化:1工事を「20万円未満」「3年周期」に分割実施で修繕費計上枠を拡大
- 大規模工事の按分:1回の工事で修繕費部分と資本的支出部分を区分(業者の見積書を活用)
- 事業的規模(5棟10室):青色申告75万円控除と組み合わせで節税効果を最大化
- 金融機関借入:大規模修繕用ローン(金利1.5〜3%)を活用 → 修繕費は損金、利息も経費計上
📊 高所得者の修繕費活用シミュレーション
- 所得税率33%+住民税10%=43%の高所得帯
- 1,000万円の大規模修繕で800万円が修繕費判定になれば、節税効果は約344万円
- 同じ1,000万円が全額資本的支出(耐用年数22年で減価償却)の場合、年間節税は約16万円×22年=累計352万円(時間価値考慮で実質目減り)
- 修繕費に分類できる工事を優先することで、節税のキャッシュフローが約20倍前倒し
📖 10. まとめ|10ロングテール直撃のチェックリスト
- コンサル選定:業務料が異常に安い/特定工事会社を強く推薦/相見積もり拒否 — の3サインがあれば即変更
- 予備費:工事費の10〜15%を必ず確保。総会で「使用は理事会決議」と承認
- 劣化調査:5試験を組み合わせて実施。中性化+打診+赤外線が最低限
- 修繕費判定:20万円・3年・60万円・10%簡便法を業者見積書に当てはめて区分
- 発注方式:物件規模・コンサル信頼性で3方式から最適選択
- 長期修繕計画:5年ごとに見直し、令和6年6月改定対応
- 修繕積立金:均等積立方式に切り替え、月200〜300円/㎡を維持
- 7問題点:中間マージン/長期化/無料サービス/無駄工事/タイミング/品質低下/節税ミスを事前回避
- 一棟物件オーナー:修繕費分割で節税効果を最大化、青色申告75万円との合わせ技
- 1,000万円工事の節税効果:高所得帯(税率43%)なら修繕費比率を最大化することで前倒し節税344万円
